您的位置: 首页 >> 新闻中心 >> 检测问题

风力发电机组基础锚栓预紧力安全检测

作者:钧测检测鉴定   发布时间:2026-06-05 10:22:42 人气:13


一、检测概述与核心意义

风力发电机组基础锚栓是连接塔筒与混凝土基础的核心受力部件,预紧力直接决定锚栓连接可靠性、基础整体稳定性与机组长期运行安全。预紧力不足会引发锚栓松动、塔筒晃动、基础开裂;预紧力过载则会导致锚栓屈服断裂、螺纹损伤,诱发重大安全事故。因此,规范开展预紧力安全检测,是风机安装验收、定期运维的必备环节,需严格遵循行业标准与设计要求,确保检测数据精准、判定合规。

核心检测依据:NB/T 31096-2016《风电机组锚栓组件技术条件》、T/CRES0018-2023《风力发电机组 预应力基础锚栓笼组合件技术规范》、T/CMEPCA 106—2025《风电行业紧固件预紧力/扭矩控制管理要求》及风机厂家设计技术文件

二、检测前期准备工作

2.1 人员与设备准备

  • 人员要求:检测人员需经专业培训、考核合格,熟悉锚栓结构、检测设备操作及安全规范;高空作业需持证上岗,配备齐全安全防护装备(安全带、安全帽、防滑鞋等)。

  • 设备校验:核心检测设备(超声波预紧力测试仪、扭矩扳手、液压拉伸器、应力传感器)需经计量检定合格且在有效期内,校准周期不超过1年;检测前核对设备参数、电量,确保运行正常。

  • 辅助工具:准备清洁工具(钢丝刷、抹布)、润滑脂、标记笔、记录表、对讲机等,满足现场检测与沟通需求。

2.2 现场与资料核查

  • 现场条件:检测环境避开暴雨、大风(≥6级)、极端温湿度(≤-20℃或≥40℃)等恶劣天气;清理锚栓、螺母表面油污、铁锈、混凝土残渣,保证接触面干净无杂物;高空作业平台稳固,做好防坠落防护。

  • 资料核对:调取锚栓出厂合格证、力学性能报告、设计预紧力/扭矩参数、安装施工记录,确认锚栓规格、材质、批次与设计一致,明确合格判定阈值。

2.3 外观前置检查

预紧力检测前先完成外观排查,不合格锚栓禁止检测:检查锚栓本体无裂纹、变形、锈蚀穿孔,螺纹无滑丝、损伤、咬死;螺母锁紧到位,垫圈安装规范,无松动、脱落;锚栓外露长度、垂直度符合设计要求,基础结合面无开裂、渗漏。

三、主流预紧力检测方法与实操流程

风机基础锚栓预紧力检测分为间接检测(扭矩法)直接检测(超声波法),关键部位锚栓优先采用超声波法,保证检测精度;常规抽检可结合扭矩法复核。

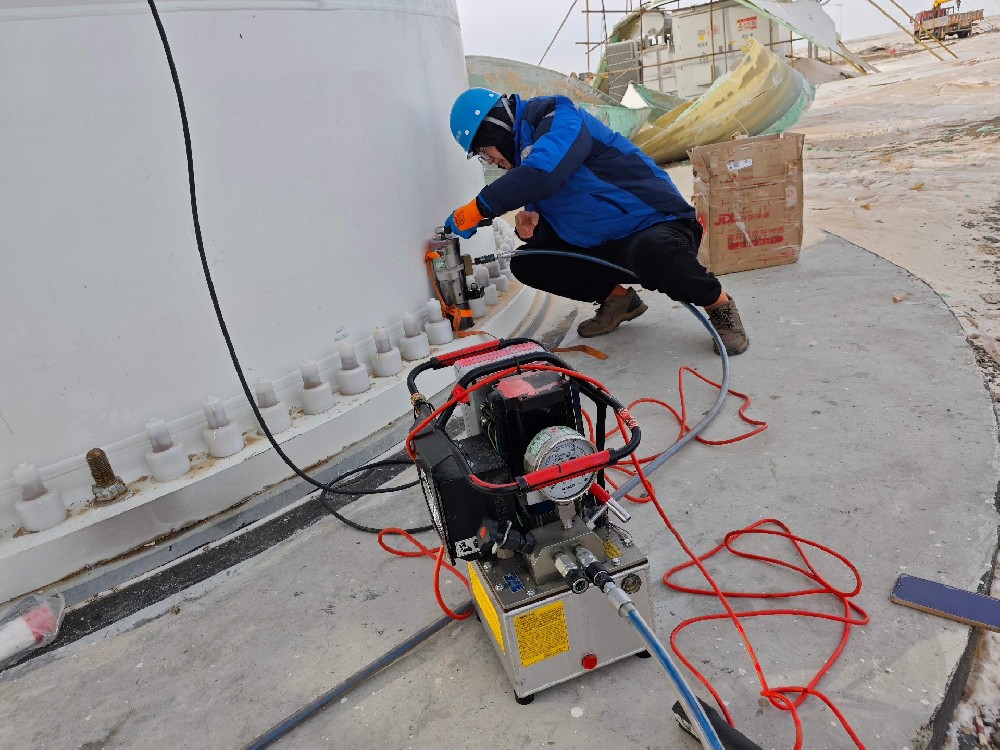

3.1 超声波预紧力检测(精准直测法)

  1. 设备调试:开启超声波测试仪,输入锚栓材质、直径、长度等参数,校准声波传播速度,选取同批次标准锚栓做基准测试。

  2. 测点布置:在锚栓端部均匀选取3-4个测点,打磨测点表面保证平整,涂抹耦合剂,确保探头与锚栓紧密贴合。

  3. 数据采集:采用单点多次测量模式,每测点读取3组数据取平均值,同步记录环境温度、检测时间、锚栓编号;环形布置的锚栓需按对称、交叉顺序检测,避免遗漏。

  4. 数据换算:设备自动根据声波传播时长差,换算锚栓轴向伸长量,进而计算实际预紧力,生成检测曲线与数值。

3.2 扭矩复核检测(间接验证法)

  1. 适用于非关键部位抽检或超声波检测异常复核,采用经校验的扭矩扳手,按设计扭矩值进行复拧检测。

  2. 检测时匀速施加扭矩,避免冲击加载,读取扳手峰值扭矩,对比设计扭矩换算预紧力,判断偏差范围。

  3. 注意:扭矩法受摩擦系数、润滑状态影响较大,仅作为辅助检测手段,不可单独作为验收依据。

3.3 检测抽样规则

  • 关键受力锚栓:安装验收阶段全检(100%检测),运维阶段按周期全覆盖检测;

  • 常规锚栓:抽检比例≥10%且不少于10套,若发现不合格项,立即扩大抽检范围至100%。

四、检测结果判定标准

检测项目

合格判定标准

不合格处置

预紧力偏差(超声波法)

普通部位:±10%设计值;关键部位:±8%设计值

重新预紧/张拉,复检仍不合格则更换锚栓

扭矩偏差(扭矩法)

±5%设计扭矩值

校准扭矩扳手,重新复紧检测

预紧力衰减(运维检测)

24h衰减≤5%,长期运行衰减≤15%

立即复紧,强化后续监测频次

补充判定:预紧力设计值需控制在锚栓屈服强度的60%-80%,关键部位宜取70%-80%,严禁过载或欠载;若出现锚栓裂纹、螺纹咬死、基础开裂等问题,直接判定不合格,停机处置。

五、异常情况处置与安全管控

5.1 常见异常与处理措施

  • 预紧力不足/不均:排查扭矩扳手精度、润滑状态,按对称顺序重新分阶段预紧(首次50%、二次80%、三次100%设计值),复紧后再次检测;若因螺纹损伤导致,立即更换锚栓组件。

  • 预紧力过载:卸除载荷,检查锚栓有无塑性变形、屈服痕迹,超标锚栓强制更换,严禁二次使用。

  • 锚栓锈蚀/损伤:轻微浮锈做除锈防腐处理;截面锈蚀损失>5%、出现裂纹的锚栓,立即停机更换,同步检查相邻锚栓状态。

5.2 检测安全注意事项

  • 高空作业严格遵守安全规程,工具做防坠落处理,禁止抛物;多人配合检测时,用对讲机同步指令,避免交叉作业风险。

  • 检测过程严禁暴力操作,防止设备损坏、锚栓二次损伤;遇突发大风、雷雨天气,立即停止作业,撤离至安全区域。

  • 不合格项处置需全程记录,留存影像资料,经复检合格后方可完成检测流程。

六、检测记录与运维管控

6.1 检测资料归档

完整填写检测记录表,内容包括:风机编号、锚栓规格、设计参数、环境条件、检测设备、实测数据、判定结果、异常处置情况、检测人员与日期;同步留存超声波曲线、外观照片、复检记录等资料,归档留存至风机全生命周期。

6.2 定期检测周期建议

  • 陆上风电场:安装验收后首次检测,后续每6个月一次,关键部位每3个月抽检;

  • 海上风电场:受盐雾、振动影响,检测周期缩短至每3个月一次,恶劣环境下每月外观巡查、每季度预紧力检测。

6.3 长效管控建议

建立锚栓预紧力检测台账,跟踪数据变化趋势,提前预警预紧力衰减风险;定期对检测设备校准,更新检测人员技能培训;结合风机运行状态,动态调整检测频次,筑牢风机基础安全防线。
