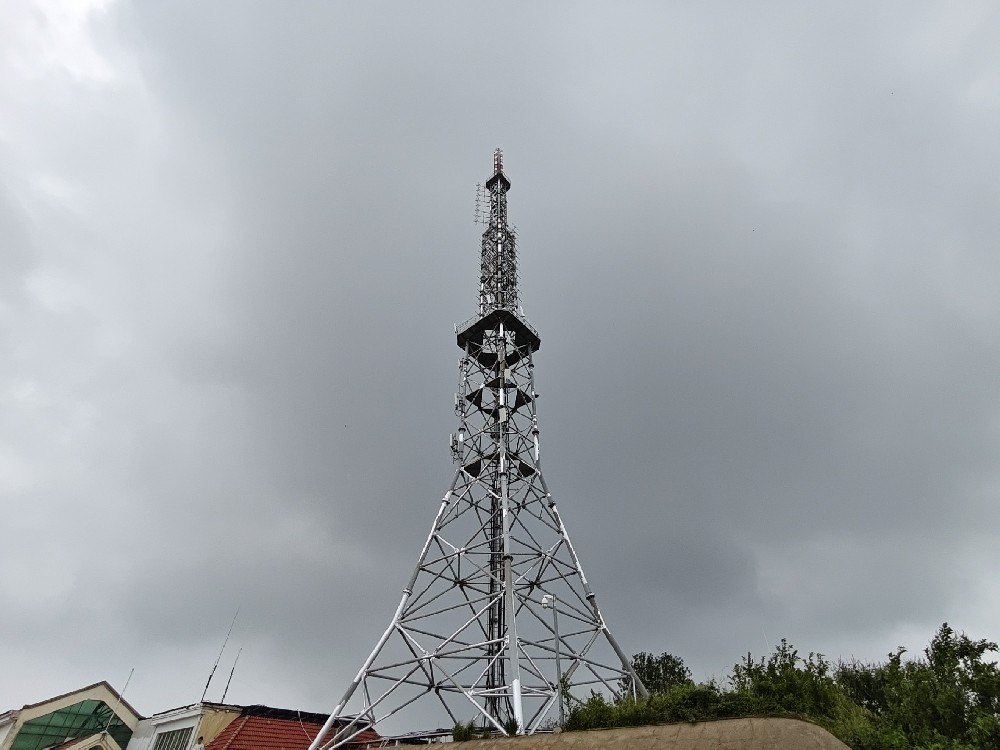

电场测风塔隐患排查方案

作者:钧测检测鉴定   发布时间:2026-07-03 09:44:13 人气:13


一、排查总则

(一)排查目的

为全面识别电场测风塔(以下简称“测风塔”)在运行、结构、电气、防雷等方面存在的安全隐患,防范坍塌、触电、设备故障等安全事故发生,保障测风数据精准性、设备运行稳定性及现场人员作业安全,依据相关规范标准,制定本排查方案,实现隐患早发现、早整改、早消除,建立闭环管理机制。

(二)排查范围

本方案适用于电场内所有投入使用的测风塔,涵盖塔体结构、基础部位、测风设备、电气系统、防雷接地系统、附属设施及周边环境等全部相关环节,包括已建成运行、在建及检修期间的测风塔,全面覆盖无死角。

(三)排查依据

依据《风电场和光伏发电站隐患排查治理规程》(DB15/T 4141—2025)、《风电场测风塔规范》(GB/T20466-2019)、《风能资源观测系统 测风塔观测技术要求》(QX/T 559—2020)、《风力发电场安全规程》(DL/T 796)等相关标准规范,结合电场测风塔运行实际情况开展排查工作。

(四)排查频次

  1. 日常排查:由现场运维人员每日开展,重点检查设备运行状态、现场安全警示标识及周边环境,做好每日排查记录。

  2. 定期排查:每月开展1次全面排查,每季度开展1次专项排查,每年结合年度检修开展1次深度排查,重点核查结构稳定性、防雷接地有效性及设备校准情况。

  3. 专项排查:遇暴雨、大风、雷电、地震等极端天气后,立即开展专项排查;设备出现异常报警、数据异常时,及时开展针对性排查。

二、重点排查内容及标准

(一)塔体结构隐患排查

塔体结构是测风塔安全运行的核心,重点排查结构完整性、连接可靠性及腐蚀情况,具体如下:

  1. 塔体主体:检查塔体是否存在弯曲、变形、裂纹等缺陷,重点排查焊缝部位,采用无损检测方式核查焊缝质量,杜绝焊缝开裂、脱焊等问题;塔体垂直度需符合规范要求,使用全站仪或经纬仪检测,偏差不得超过1%,且绝对值不超过30mm,避免因垂直度超标导致受力不均。

  2. 连接部件:全面检查塔体所有法兰连接、螺栓连接部位,螺栓需齐全、紧固,扭矩值符合设计要求(如M20螺栓扭矩为200-250N·m),无松动、缺失、锈蚀、滑丝现象;法兰连接处密封完好,无间隙、无渗水,防止雨水渗入导致部件腐蚀。

  3. 腐蚀防护:检查塔体表面防腐涂层,无剥落、起鼓、锈蚀现象,镀锌层无破损;对于拉线式测风塔,重点检查拉线的紧固情况、张力是否符合设计要求,拉线及拉线盘无锈蚀、断裂,连接部位牢固可靠,避免因腐蚀导致结构强度下降。

  4. 爬梯与平台:检查爬梯是否完好,无变形、断裂、松动,踏步防滑措施有效;平台护栏齐全、牢固,无破损、缺失,平台人孔盖板需关闭严密,防止高处坠落、物体打击事故;爬梯及平台承重能力需≥2kN/m²,满足作业人员安全作业需求。

(二)基础部位隐患排查

基础是测风塔稳定的根基,重点排查基础沉降、破损及周边地质情况,具体如下:

  1. 基础本体:检查混凝土基础表面是否平整,无裂缝、破损、露筋现象,基础棱角无缺损;基础与塔体连接部位无松动、位移,预埋件牢固,无锈蚀、脱落,确保塔体与基础连接可靠。

  2. 沉降情况:定期观测基础沉降量,采用水平仪检测,沉降量需符合设计规范,无不均匀沉降现象;若发现沉降量超标,立即停止测风塔运行,采取加固措施,防止塔体倾斜坍塌。

  3. 周边环境:基础周边无土方塌陷、滑坡、积水现象,无重物堆放、机械碾压等破坏基础的行为;基础周边排水畅通,避免雨水长期冲刷导致基础冲刷、掏空,影响基础稳定性;有牲畜出没的区域,需检查防护围栏是否完好,防止牲畜破坏基础。

(三)测风设备隐患排查

测风设备直接影响测风数据的准确性,重点排查设备运行状态、校准情况及安装牢固性,具体如下:

  1. 传感器设备:检查风速仪、风向仪、温度传感器、湿度传感器等设备是否完好,安装牢固,无松动、损坏、脱落现象;传感器表面无灰尘、鸟类粪便等污染,定期清洁维护,确保测量精度;风速、风向传感器每年至少校准一次,启动风速、测量准确度、分辨力等指标符合规范要求,避免因设备失准导致数据异常。

  2. 数据采集与传输:检查数据采集器运行正常,无故障报警,数据记录完整、准确,能够正常存储、传输;数据传输线路连接牢固,无破损、老化、接触不良现象,无线传输模块信号稳定,确保测风数据实时上传至控制中心;检查数据采集器供电稳定,无断电、漏电隐患。

  3. 设备防护:传感器及采集设备的防护外壳完好,无破损、进水现象,密封性能良好,能够抵御雨雪、风沙等恶劣天气;设备安装位置、角度、高度符合设计要求,无遮挡、干扰,确保测量数据真实有效。

(四)电气系统隐患排查

电气系统隐患易引发触电、火灾等事故,重点排查供电、线路及设备绝缘情况,具体如下:

  1. 供电系统:检查太阳能供电板、蓄电池等供电设备运行正常,太阳能板无破损、积尘,采光良好,能够正常充电;蓄电池无漏液、鼓包、锈蚀现象,电极有绝缘保护装置,完全遮盖电极及连接线的导电部分,有防止电解液泄漏侵蚀带电部件的措施;供电线路连接牢固,无短路、漏电现象,电气回路必须装设漏电保护器,确保供电安全稳定。

  2. 线路敷设:电气线路敷设规范,无乱拉乱接现象,线路无破损、老化、裸露,穿管保护到位;线路接头连接牢固,绝缘性能良好,无发热、打火现象;电缆走向合理,避免被挤压、磨损,接头无松动,确保数据传输和供电的可靠性。

  3. 电气设备:检查配电箱、接线盒等电气设备完好,密封严密,无进水、积尘现象,内部接线规范,无松动、短路隐患;设备外壳接地良好,绝缘电阻符合规范要求,严禁使用未经检验、检验超期或检验不合格的电气设备及仪器仪表。

(五)防雷接地系统隐患排查

测风塔高耸于室外,易遭受雷击,重点排查防雷装置完整性及接地有效性,具体如下:

  1. 防雷装置:检查避雷针、避雷带等接闪装置完好,无变形、断裂、锈蚀现象,安装牢固,高度符合防雷设计要求;接闪器至引下线的连接可靠,导通性良好,使用低电阻测试仪测量电阻≤0.1Ω;测风支架金属结构与机舱框架之间的直流电阻≤0.2Ω,确保雷电流路径畅通。

  2. 接地系统:检查接地体、接地线连接牢固,无松动、断裂、锈蚀现象,接地体埋深符合规范要求;采用三极法或钳形接地电阻测试仪测量接地电阻,一般区域≤10Ω,高山地区≤30Ω,电场内测风塔接地电阻需≤4Ω,土壤电阻率较高时,需采取增补接地极、施加降阻剂等降阻措施;接地网覆盖范围符合设计要求,无破损、裸露现象,确保防雷接地有效。

  3. 防雷标识:检查测风塔上的防雷警示标识齐全、清晰,符合规范要求,存在安全隐患的地方需设置危险警示标志,悬挂“请勿攀登”等明显安全标志,标志耐久性符合相关标准;位于航线下方的测风塔,需按航空部门要求安装航空信号灯,确保飞行安全。

(六)附属设施及周边环境隐患排查

  1. 附属设施:检查测风塔周边的安全围栏、警示标识、防护网等附属设施完好,围栏无破损、缺失,警示标识清晰、醒目,能够有效警示无关人员禁止靠近;消防器材配备齐全、有效,定期检查更换,确保能够及时处置火灾隐患;检修工具、备件存放规范,无随意堆放现象,工器具需定期检验,严禁使用不合格工器具。

  2. 周边环境:测风塔周边无高大树木、建筑物、架空线路等遮挡物,避免影响测风数据准确性及设备安全;周边无易燃易爆物品、有毒有害气体等危险物品堆放,无施工机械作业干扰,避免碰撞、损坏测风塔;排查周边地质灾害隐患,如滑坡、泥石流等,提前采取防范措施;严禁无关人员在测风塔下逗留,防止物体打击事故发生。

(七)作业人员及管理隐患排查

  1. 作业人员:登塔作业人员必须具备相应资质,穿戴好安全帽、安全带、双钩安全绳、安全鞋等个人防护用品,严禁失去安全防护;作业人员熟悉操作规程,无违章作业、冒险作业现象,定期接受安全培训及隐患排查治理能力培训,掌握应急处置技能。

  2. 管理要求:排查隐患排查治理管理制度是否完善,是否建立隐患管理台账,隐患排查记录、整改记录是否完整;是否落实隐患治理责任、资金、措施和期限,实现闭环管理;重大隐患是否按规定即时报告,隐患排查治理情况是否向从业人员通报,考核机制是否健全。

三、隐患分级及处置流程

(一)隐患分级

  1. 一般隐患:指危害程度较低、整改难度较小,能够立即整改或短期内整改完毕,不会引发安全事故的隐患,如传感器表面积尘、螺栓轻微松动、警示标识模糊等。

  2. 较大隐患:指危害程度中等、整改难度较大,需要一定时间、人力和物力整改,可能引发一般安全事故的隐患,如塔体局部锈蚀、接地电阻轻微超标、供电线路轻微老化等。

  3. 重大隐患:指危害程度高、整改难度大,可能引发重大安全事故,造成人员伤亡、设备损坏或重大经济损失的隐患,如塔体严重弯曲、裂纹、基础不均匀沉降超标、接地电阻严重超标、避雷装置失效等,符合《风电场和光伏发电站隐患排查治理规程》中重大隐患的界定标准。

(二)处置流程

  1. 隐患发现:排查人员在日常排查、定期排查或专项排查中,发现隐患后立即记录隐患位置、描述、等级、发现时间等信息,拍摄现场照片,填写《电场测风塔隐患排查记录表》,确保信息真实、准确、完整。

  2. 隐患上报:一般隐患由排查人员现场立即整改,整改完毕后记录整改情况;较大隐患、重大隐患立即上报电场安全管理部门及分管负责人,重大隐患需同时向国家能源局派出机构、电力管理部门及地方相关部门报告,涉及相邻地区、单位或社会公众安全的,及时通知相关单位并报告地方人民政府有关部门。

  3. 隐患整改:针对排查出的隐患,按照“谁主管、谁负责”的原则,明确整改责任人、整改措施、整改期限和整改资金;一般隐患当场整改,较大隐患限期整改(一般不超过7个工作日),重大隐患立即停止测风塔运行,撤离人员,设置警戒区域,制定专项整改方案,明确整改时限(一般不超过30个工作日),整改期间加强监测,采取预防措施,必要时制定应急预案、开展应急演练。

  4. 整改验收:隐患整改完毕后,整改责任人提交整改验收申请,由安全管理部门组织排查人员、技术人员进行验收,验收合格后,在《电场测风塔隐患排查记录表》中填写验收意见,完成闭环管理;验收不合格的,责令限期重新整改,直至验收合格;重大隐患治理工作结束后,需组织专业评估,确保隐患彻底消除,委托第三方机构提供服务的,隐患排查治理责任仍由电场企业承担。

  5. 档案留存:所有隐患排查记录、整改记录、验收记录、检测报告、照片等资料整理归档,建立隐患排查治理档案,定期对隐患排查治理情况进行统计分析,及时向相关主管部门报送,档案留存期限不少于3年,确保可追溯。

四、排查要求

  1. 排查人员需具备相应的专业知识和操作技能,熟悉测风塔结构、设备原理及相关规范标准,佩戴好个人防护用品,严格按照排查方案开展排查工作,严禁擅自离岗、违章操作,高空作业需设置防护网,恶劣天气(如大风、雷雨)下暂停排查作业。

  2. 排查工作需全面、细致、深入,无遗漏、无死角,重点关注高频隐患点和薄弱环节,如塔体焊缝、螺栓连接、防雷接地、传感器校准等,采用目视检查、仪器检测等多种方式,确保隐患排查准确无误,排查过程中做好详细记录,如实记录排查情况。

  3. 隐患整改需严格按照整改方案执行,不得拖延、敷衍,确保整改到位;对无法立即整改的隐患,需采取有效的防范措施,设置警戒标识,安排专人值守,防止隐患扩大引发安全事故,重大隐患实行挂牌督办,确保整改工作落地见效。

  4. 加强排查人员培训,定期组织开展测风塔隐患排查、安全操作、应急处置等培训,提升排查人员的隐患识别能力和应急处置能力,建立奖惩制度,对及时发现重大隐患并主动上报的个人和部门给予奖励,对排查工作不力、隐患整改不到位的予以追责。

  5. 定期对隐患排查治理工作进行总结,分析隐患产生的原因,优化排查方案和整改措施,建立长效管理机制,持续提升测风塔安全运行水平,确保测风塔长期稳定运行,为电场安全运营提供保障,同时按规定向职工大会或职工代表大会通报隐患排查治理情况。

五、应急处置

排查过程中发现重大隐患(如塔体倾斜、裂纹扩大、接地失效等),立即停止测风塔运行,撤离现场所有人员,设置警戒区域,禁止无关人员进入;同时启动应急预案,组织专业人员现场处置,防止事故扩大,及时上报相关部门,待隐患彻底消除、验收合格后,方可恢复测风塔运行。

若发生测风塔坍塌、触电、火灾等安全事故,立即启动相应应急救援预案,组织人员抢救伤员、控制事故扩大,保护事故现场,及时上报相关部门,查明事故原因,追究相关责任,制定防范措施,防止类似事故再次发生。

六、附则

本方案由电场安全管理部门负责解释,自发布之日起执行,根据测风塔运行情况、相关规范标准更新及隐患排查治理实际需求,适时修订完善。
